【本中心訊】行政院南部聯合服務中心黃義佑執行長為瞭解「台電小港區中林路道路坍塌復舊」工程進度,於元月5日邀集高雄市政府交通局等單位聽取台灣電力公司及施工單位簡報說明後,隨即率員實地視察小港區中林路道路復舊施工進度、施工困難度及現況交通維持情形,期勉台電公司及施工團隊應以工安為優先、戮力達成提前於107年1月底(春節前)之通車目標,積極展現走動式管理。
黃義佑說,小港區中林路是工業區主要通行道路,在104年9月18日道路坍塌後,除造成區域鄰近路段交通擁塞外,更直接影響當地居民出入不便,因此行政院上級長官及高雄市陳菊市長一直非常關心此路段的工程進度,企盼施工團隊盡速完成道路復原,以有效紓解龐大的車流量,本案攸關廣大民眾及業界交通運輸的重要議題,中央與地方政府應通力合作,全力以赴,早日讓民眾享有順暢的通車環境。

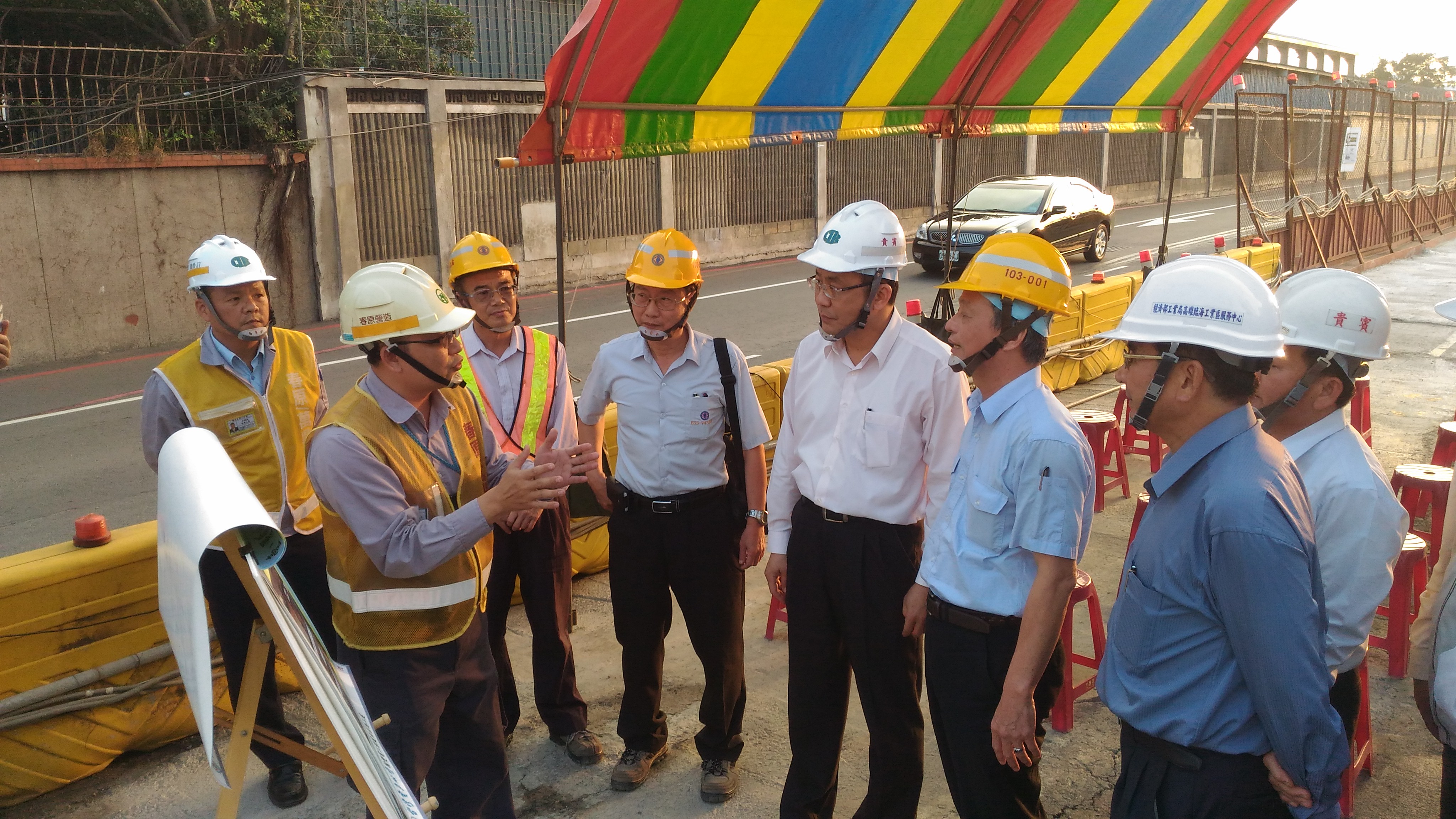

黃義佑在經濟部南區聯合服務中心林進添主任、經濟部工業局南部服務處蔡建煙主任、經濟部工業局臨海工業區服務中心黃世宗主任、高雄市政府交通局黃榮輝主任秘書及南部中心劉敬宗專員等陪同下,首先聽取台灣電力公司輸變電工程南區施工處李正芳處長所率領之施工團隊簡報,李處長表示為增加潛盾洞道安全,目前採用公共工程委員會及相關專家學者所建議之深層地改、永久封堵牆及冰凍工法施作,以強化安全性。上述工法相當耗時,為加速工進,工程單位將二洞道改以三處橫坑連接,並採取1、3號橫坑同時施作,完成後再施作2號橫坑,此一調整比原訂依序施作時程縮短6個月。潛盾機及人員最深在覆土約30公尺下施工,其複雜度有別於地面施工,在兼顧施工必要性與道路通行條件下,封閉局部道路作為施工區域,但封閉道路施工期間仍維持既有往返2車道及1機車道提供民眾通行,並未有減少車道數之情形,而整體中林路復舊工程預定完成期程為107年4月30日。

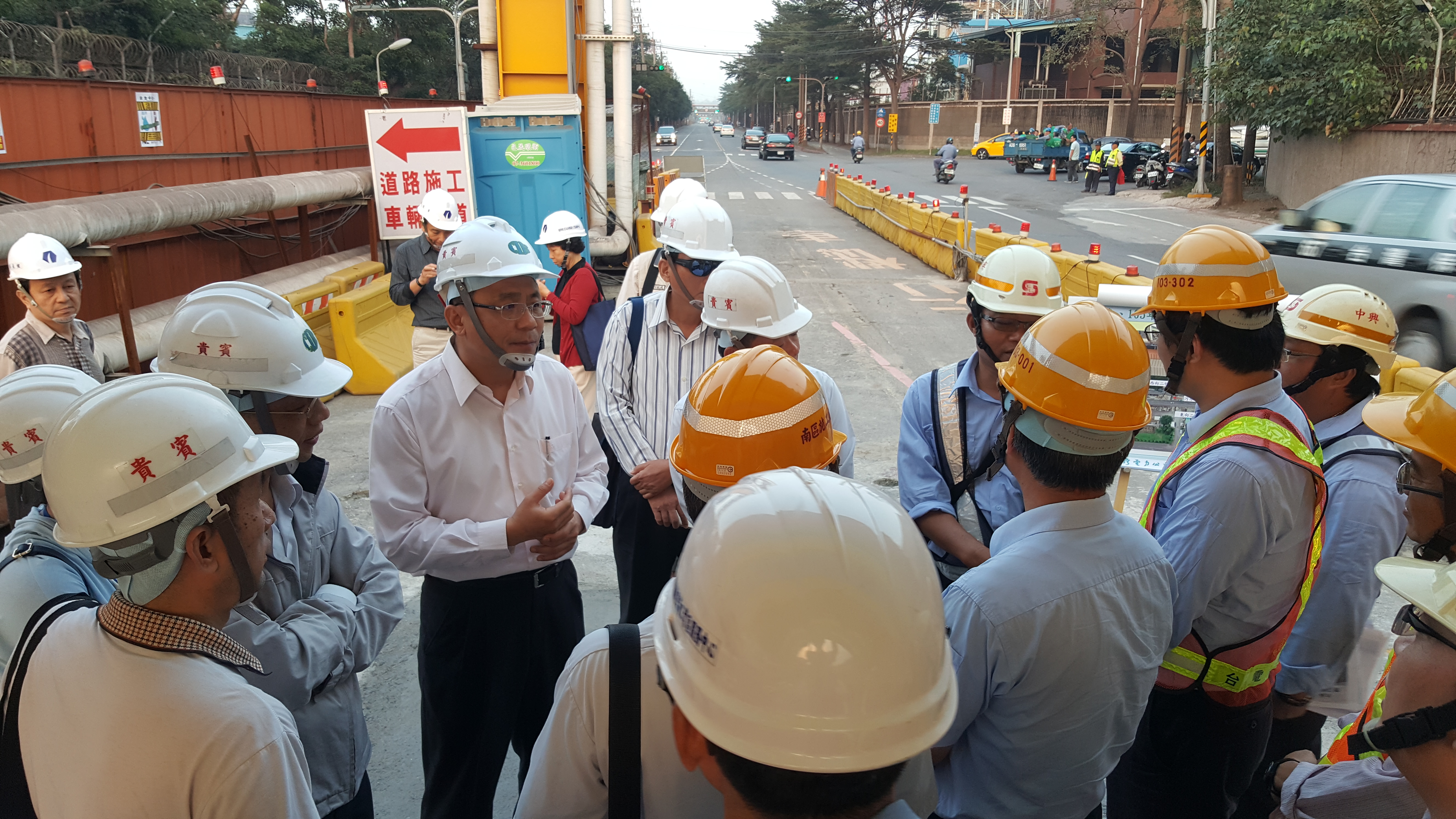

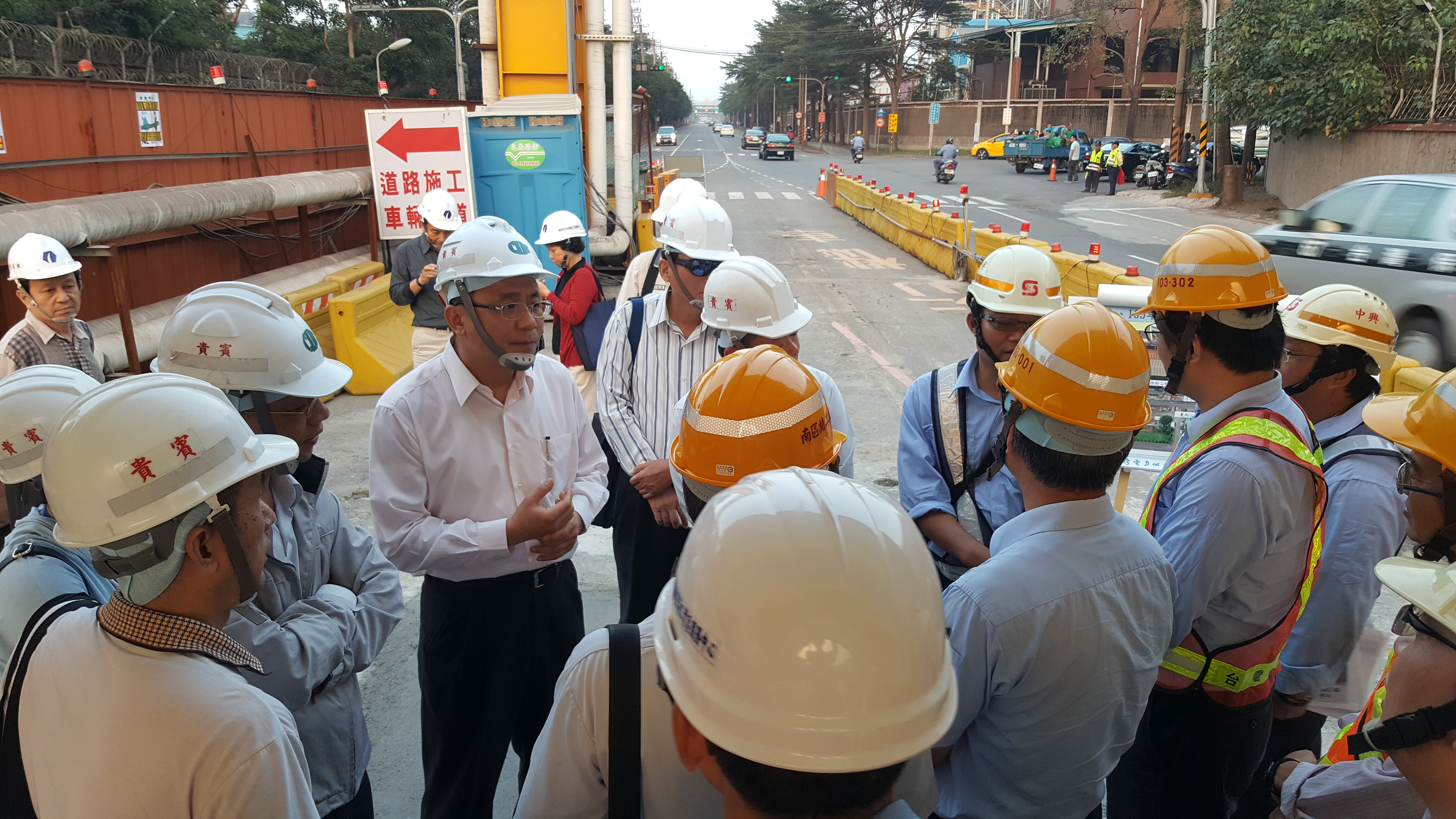

黃義佑在聽取簡報及現地勘察後表示,為適時排除各項施工障礙及掌握施工重要訊息,責成南部中心、經濟部所屬單位及高雄市政府單位與台電公司設置聯繫窗口,除有效提升效能外,亦可即時掌握及傳遞訊息之準確性。另外,對於階段性施工成果,黃義佑請台電公司及施工團隊應隨時滾動式檢討,以利風險評估及經驗回饋,進而提升施工進度推展,希望能再努力於107年1月31日左右(春節前)提前完成該路段之全面復原。
